Sprint Planning

Entwicklung eines Microservices für Event-Empfehlungen

Zeitraum: 05.05.2025 – 09.07.2025
Methode: SCRUM
Anzahl Sprints: 4 (Sprint 1 verkürzt)

Sprint 1, 05.05 – 09.05 (5 Tage)

Ziel: Das Projekt offiziell starten, die organisatorische Basis schaffen und erste technische Recherchen zur Event-API durchführen.

Aufgaben

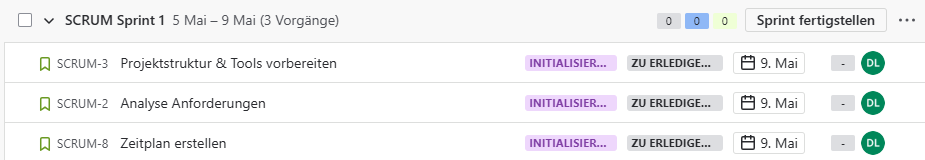

Sprint1

Aufgabenverteilung

Alle Aufgaben werden von Laura Dubach umgesetzt.

Nächste Schritte

  • Sprintreview findet am: 09.05.2025 statt

Sprint 2 10.05 – 26.05 (16 Tage)

Ziel: Fachliches und technisches Konzept erstellen, Architekturentscheidungen treffen und Planung abschließen.

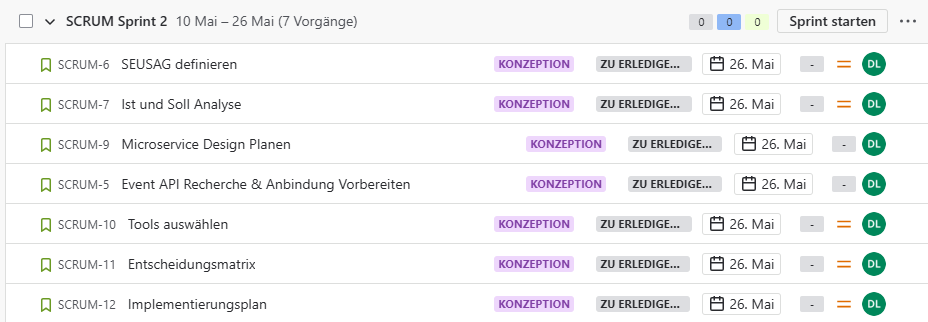

Sprint2

Aufgabenverteilung

Alle Aufgaben werden von Laura Dubach umgesetzt.

Nächste Schritte

  • Sprintreview findet am: 02.06 statt

Sprint 3: 27.05 – 23.06 (28 Tage)

Ziel: Kernfunktionalität umsetzen: APIs, Datenbank, Containerisierung, sowie erste automatisierte Bereitstellung über AWS.

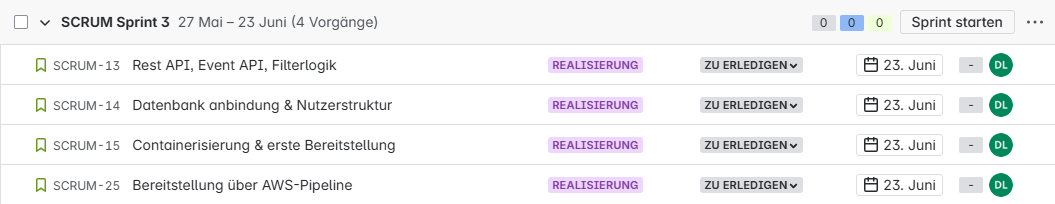

Sprint3

Aufgabenverteilung

Alle Aufgaben werden von Laura Dubach umgesetzt.

Nächste Schritte

  • Sprintreview findet am: 20.06 statt

Sprint 4: 24.06 – 09.07 (16 Tage)

Ziel: Feinschliff, Absicherung durch Tests, Dokumentation und finale Abgabe.

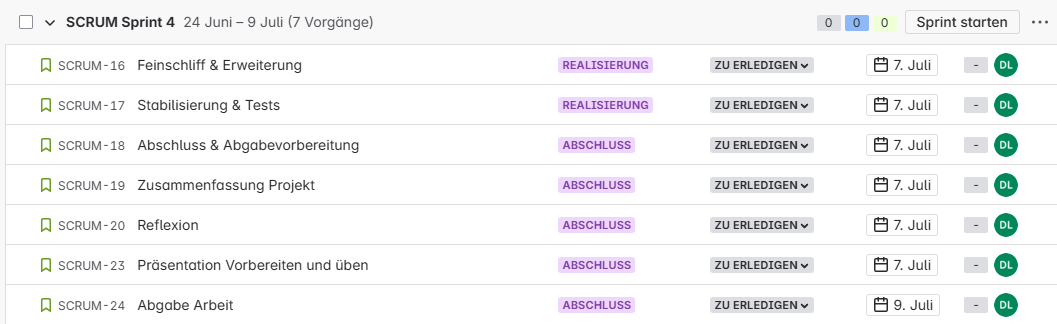

Sprint4

Aufgabenverteilung

Alle Aufgaben werden von Laura Dubach umgesetzt.

Nächste Schritte

  • Sprintreview findet am: 07.07 statt
